欢迎来到通合实业集团涂料官方网站!
立邦漆总代理
    咨询电话

    全国咨询热线

    17792236720


通合外墙涂料施工

★ 服务体系:

1、免费上门检测墙面,并测量墙面面积,为施工方案提供准确的依据。

2、根据墙面状况,制定属施工方案,并签订合同,保障自身权益。

3、根据施工方案,全程使用立邦体系产品并搭配专业施工团队工艺涂刷。

4、墙面验收小秘籍,四测三看一触,让您安心验收好墙面。

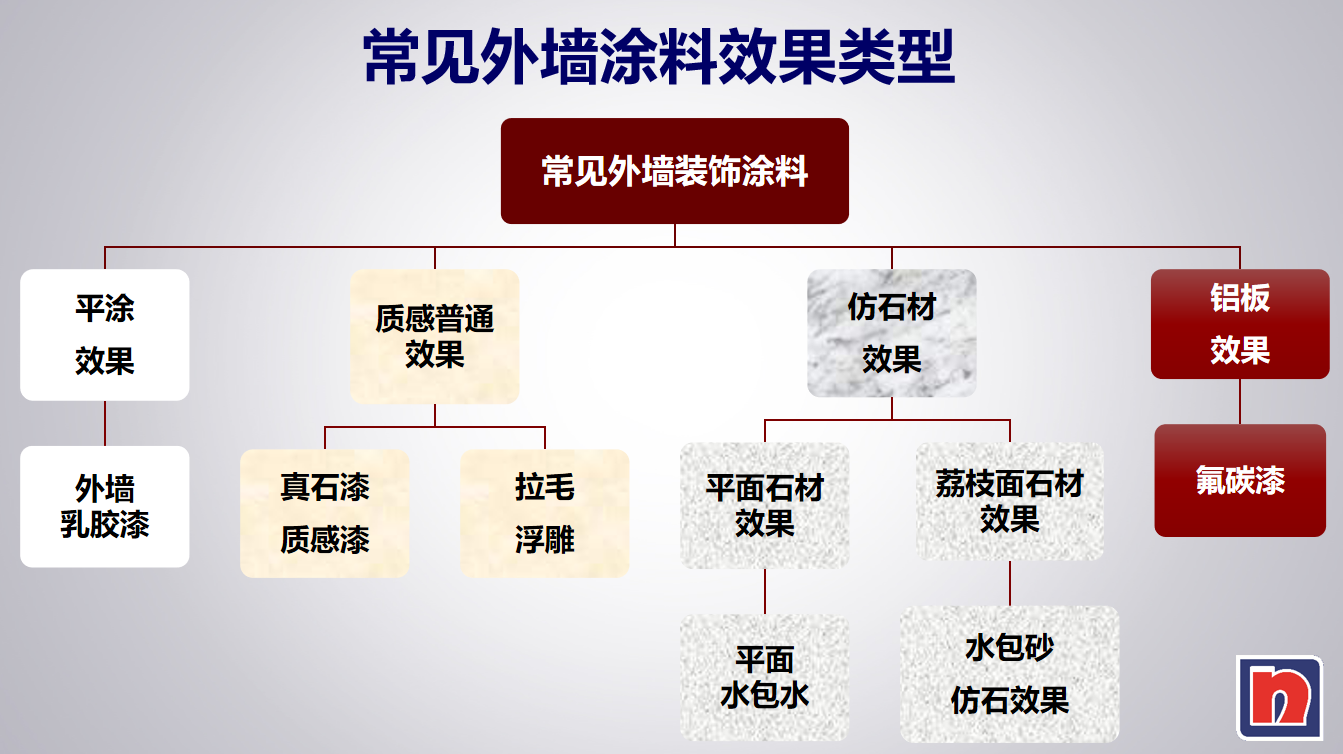

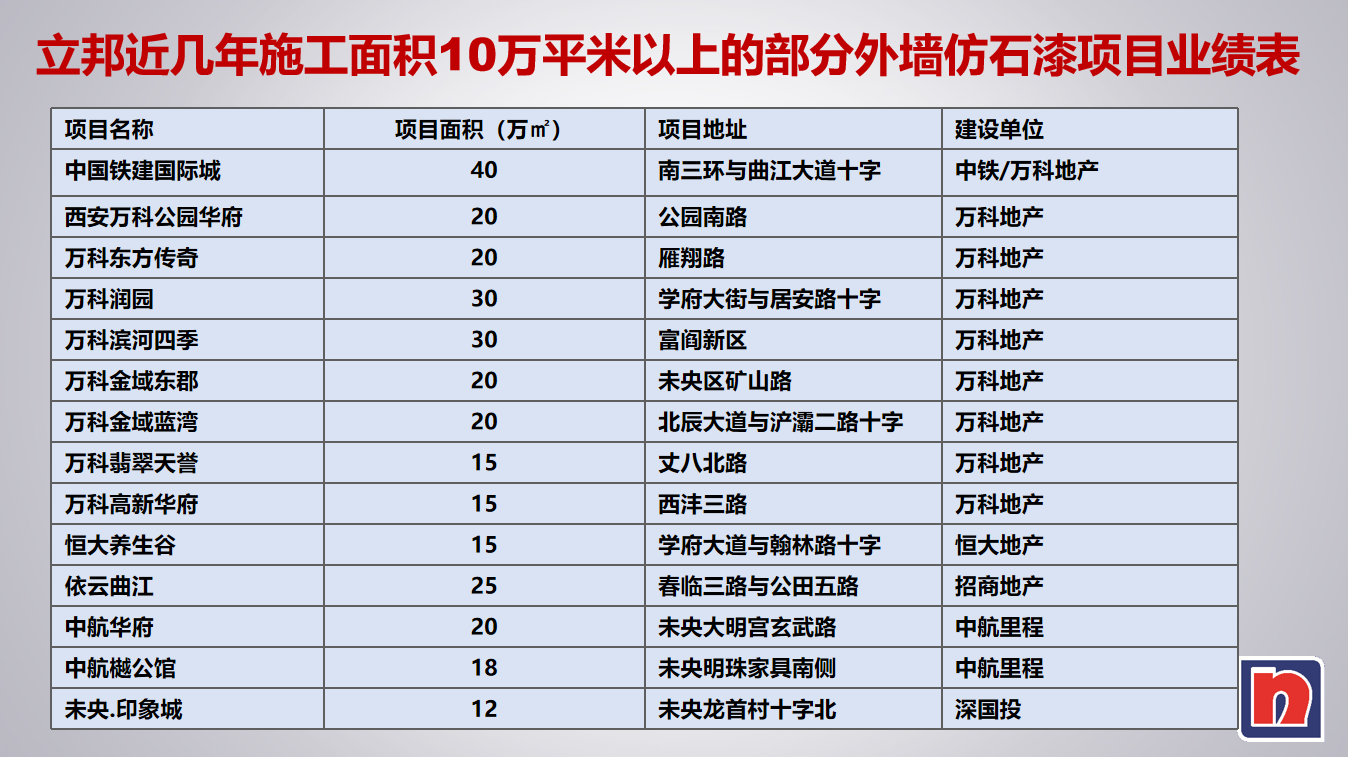

★ 外墙涂料你了解多少?

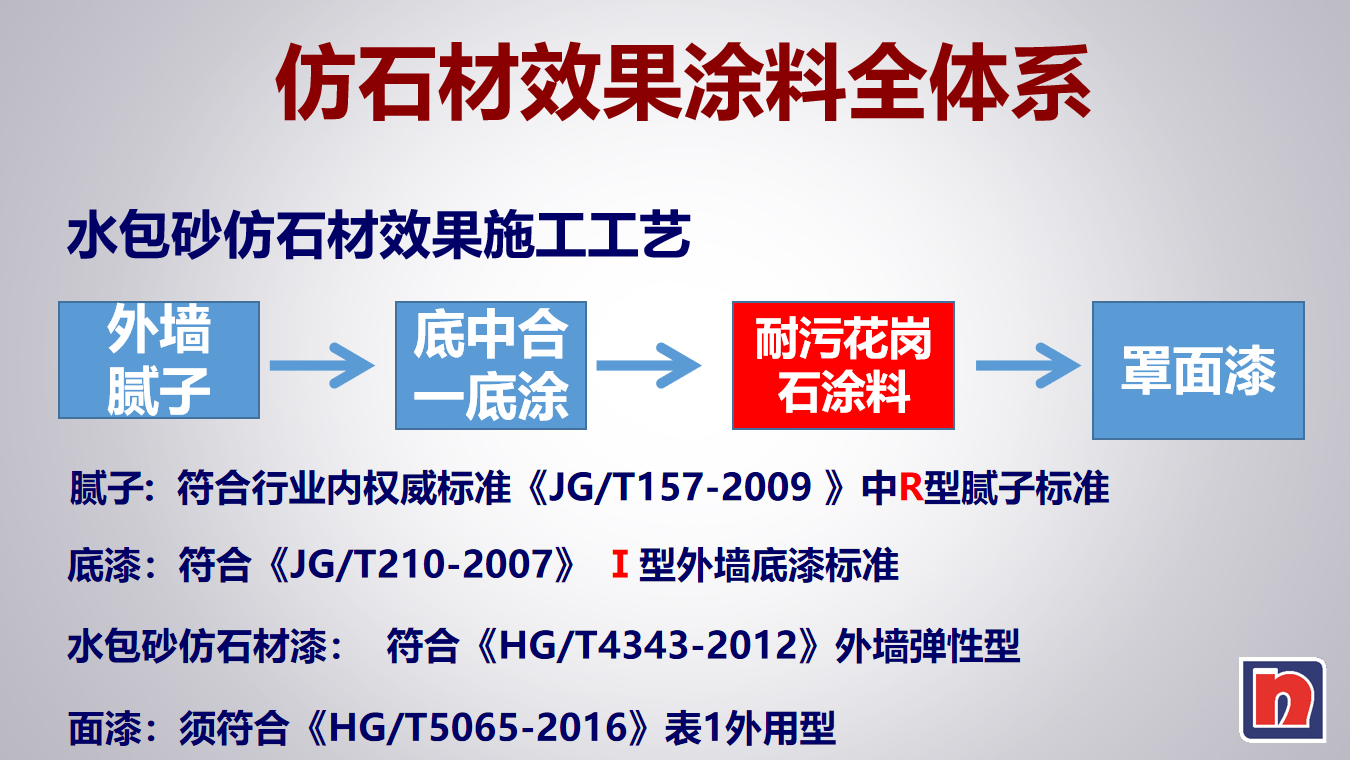

★ 外墙涂料施工工艺方案流程:

一、外墙涂装详细施工规范

经检查已符合施工条件的墙体,应先铲除附着物,如水泥沙浆粒。在施工前采用专业仪器测量墙面,含水率小于10℅、及ph值小于10.保证涂料使用最佳效果。如因ph值达不到施工条件,采用1公斤草酸配50公斤清水冲洗处理,以达到施工指标要求。细小的裂缝及较大的不平处,应采取相应的措施进行填补,使墙体表面做到平整、牢固、干净。

二、不同基层的前处理

1、新水泥砂浆墙面

(1)有砂浆疙瘩,用角磨机磨平。

(2)若有空洞,用水泥沙浆填平。

(3)若有空鼓,敲除用水泥沙浆抹实。

(4)若有泛碱现象,用草酸进行处理达到中性。

2、马赛克面或瓷砖面

(1)清除空鼓和松动部分。

(2)清洗表面灰尘和油污。

(3)用水泥砂浆或找平腻子填平表面孔洞和砖缝。

(4)满批界面找平腻子一道。

3、旧涂料基面

(1)铲除粉化,起壳及松软部分,并清洗干净。

(2)用腻子填平孔洞。

4、清理砖墙基面

(1)清除风化表面,并清洗干净。

(2)先用找平腻子填平砖缝,然后再满批找平腻子。

5、已发生开裂的基层

先用弹性腻子填缝,围绕裂缝周边满批一道弹性腻子,并用批刀压实。干透后,批刮第二道弹性腻子,弹性腻子完成干透后,可进行下一道工序。

三、外墙专用腻子的批刮

为了保证面漆的完整性效果,采用外墙专用找平腻子,附着力好、强度高、防裂缝、起泡等现象。

用外墙专用找平腻子对墙体进行整体批刮,要求每道批刮小于3mm,建议薄层多道施工,批刮完毕后,对不平整部分进行点补修整,将不平和有刮痕的地方打磨平整,并彻底干燥、养护。

1、施工工艺描述

用批刀在分割好的板块上沿水平方向满批一道腻子,用刮刀沿水平方向用力刮平,凹陷的地方用腻子填充修补再刮平。待其表干后,再沿垂直方向满批腻子一道,然后用另一把刮刀沿垂直方向竖刮,若有凹陷,用外墙专用腻子填充后再竖刮。若平整度仍达不到要求,重复上述步骤,直到满足要求为止。

2、施工工艺要求

(1)每一次批刮厚度需小于3mm。

(2)完成后平整度要求:2米靠尺检查,平整度误差在小于3mm之内。施工后需干燥24小时之后采用400#砂纸打磨平整。完工后的表面应光滑细腻,无刮痕,无砂痕。

3、工艺流程图(腻子与外墙漆)

(1)外墙漆找平腻子施工工艺流程

外墙专用腻子——水平方向满批一道——批刀水平方向刮平——垂直方向满批一道——批到垂直方向刮平——2米靠尺检查,平整度误差<3mm干燥,60#-240#砂纸打磨,养护,再至少晴天干燥一天

(2)外墙漆施工工艺流程

基层前处理(基层含水小于10%,平整度编差小于3mm)——批刮外墙专用腻子干燥、打磨、养护、干燥、点腻子达到施工要求、点补修理、干燥、打磨——涂抗碱底漆或油性封闭底漆——打磨、保养——施涂面漆——清理现场

四、修缮,清理,验收

所有工序完成后,要做最后的检查,如有不完善、受污染、受破坏的地方立刻进行修缮,将被保护区域等清理干净,清理现场卫生;继续做好保护工作;准备交工验收。
